操作流程为:建立工程项目、建立单位工程、编制清单及投标报价、编制措施项目、编制其它项目、工料机汇总、取费、报表

一.建立工程项目

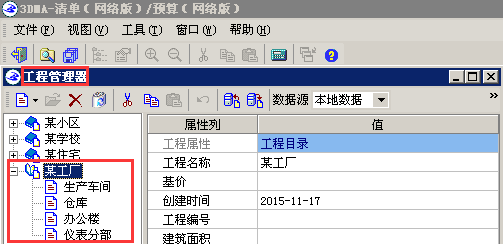

在工程管理器中,使用【新建】功能,创建工程项目并修改工程基本信息,详见:“工程管理器

二. 建立单位工程

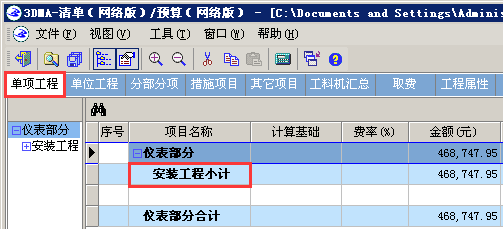

切换到“单项工程”页签,创建单位工程并修改单位工程名称,详见:“单项工程

三.编制清单及投标报价

1.编制清单

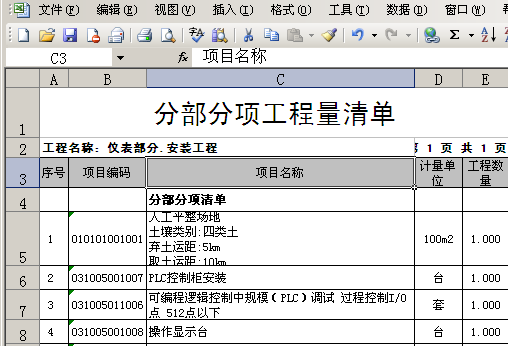

在“分部分项”页签下,切换到清单状态,进行清单的编制。编制清单分为导入清单和输入清单

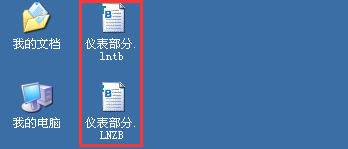

1.1. 导入清单

若存在电子文档形式的工程量清单模板,可以使用【导入Excel数据】功能,直接将工程量清单导入,提高了工作效率及准确率。详见:“导入Excel数据

1.2. 输入清单

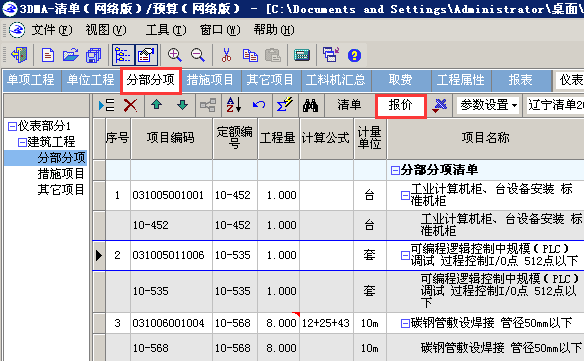

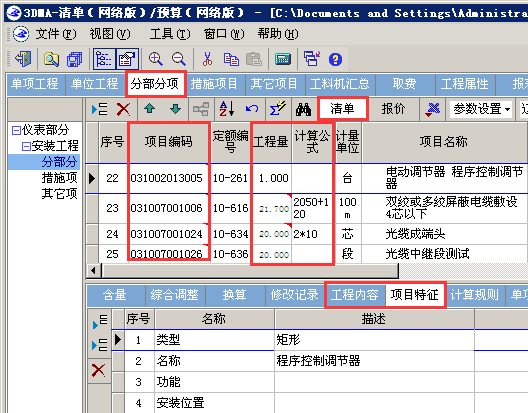

手动输入清单项目编码、工程量、工程内容和项目特征。可以使用【查找】功能,查找所需要的清单项,详见:“分部分项

2. 组价

在“分部分项”页签下,切换到报价状态,根据已有电子文档形式的工程量清单的工作内容,套用相应的定额子目并输入子目的工程量。

其中选择相应的定额子目可以使用【查找】功能,详见:“查找

五.编制措施项目

切换到“措施项目”页签,编制措施项目。

措施项目分为公式组价项和定额组价项。公式组价项包括安全文明施工费、临时设施费等。定额组价项包括脚手架费等,软件以灰色底纹加以区分,一般情况下定额组价项在“分部分项”页签中输入

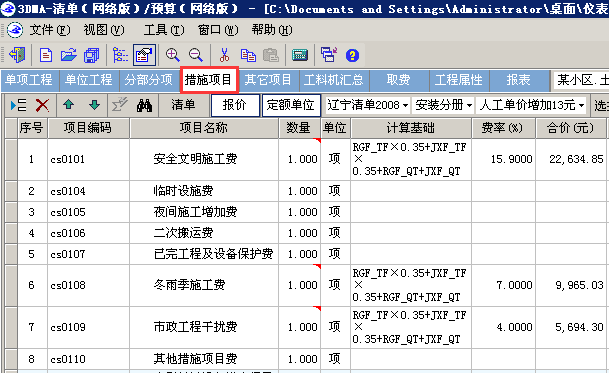

1. 计算公式组价项

根据工程需要填入计算基础和费率,也可以对项目名称、数量、单位等进行修改。

其中使用【选择费率】功能,参考软件给定的模板,选取并套用所需的模板。详见:“措施项目

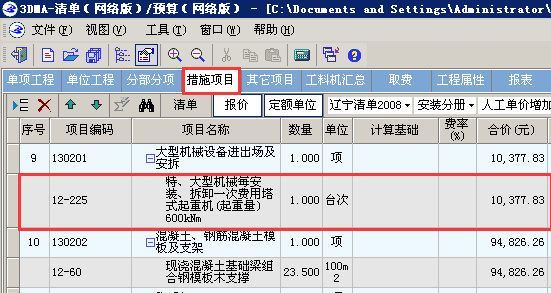

2. 定额组价项

套用相应的措施定额子目。

可以使用【查找】功能,查找所需的措施定额子目,详见:“措施项目

六.编制其它项目

1. 输入各项费用

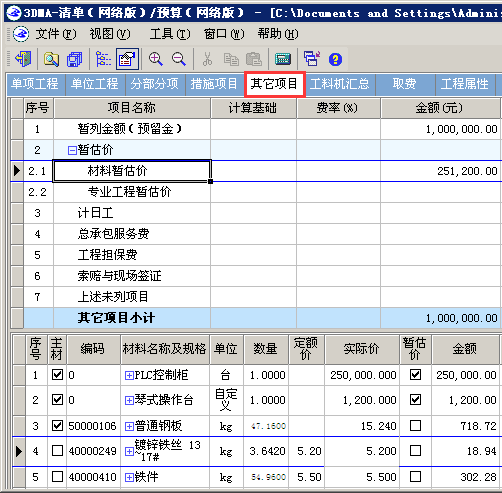

切换到“其它项目”页签,根据工程实际情况输入各项数值。详见:“其它项目

七.工料机汇总

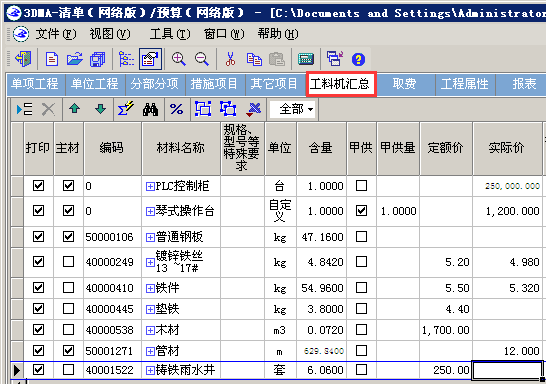

切换到“工料机汇总”页签,进行人材机的预览与编辑。可以修改材料名称、规格型号等特殊要求、实际价、产地、供应商、主材、甲供等。

若其他工程中含有相同材料的实际价格,可以使用【导入工程项目/文件实际价】功能,将实际价导入,提高了工作效率及准确率。详见:“工料机汇总

八.取费

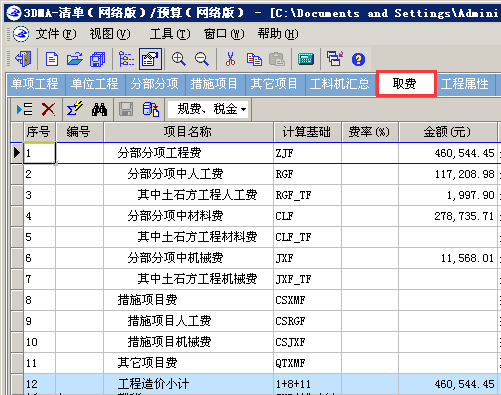

切换到“取费”页签,进行取费的调整和查看工程造价的组成。可以查看工程造价的组成,取费基础及费率金额等,也可以对项目名称、计算基础、费率等直接修改

使用【查找】功能,参考软件给定的模板,选取并套用所需的模板。详见:“取费

九.报表

1. 浏览、打印报表

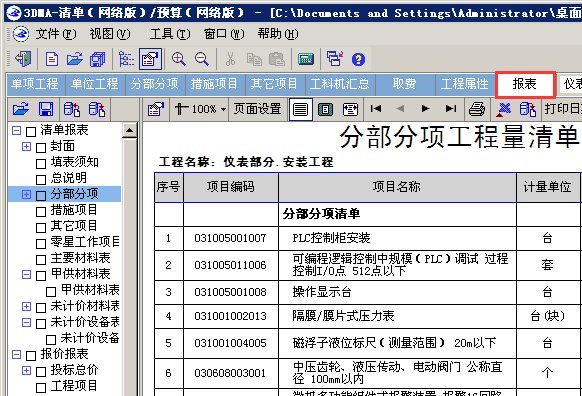

切换到“报表”页签,在报表列表中,参考软件给定的模板,查看、修改报表数据。使用【打印】功能,打印报表,详见:“报表

2.输出报表

2.1 导出报表数据到Excel

切换到“报表”页签,使用【导出报表数据到Excel】功能,将数据导入到Excel中。详见:“导出报表数据到Excel

2.2 生成Xml接口文件

切换到“报表”页签,使用【生成Xml接口文件】功能,根据工程需要选择输出文件类型。详见:“生成Xml接口文件
